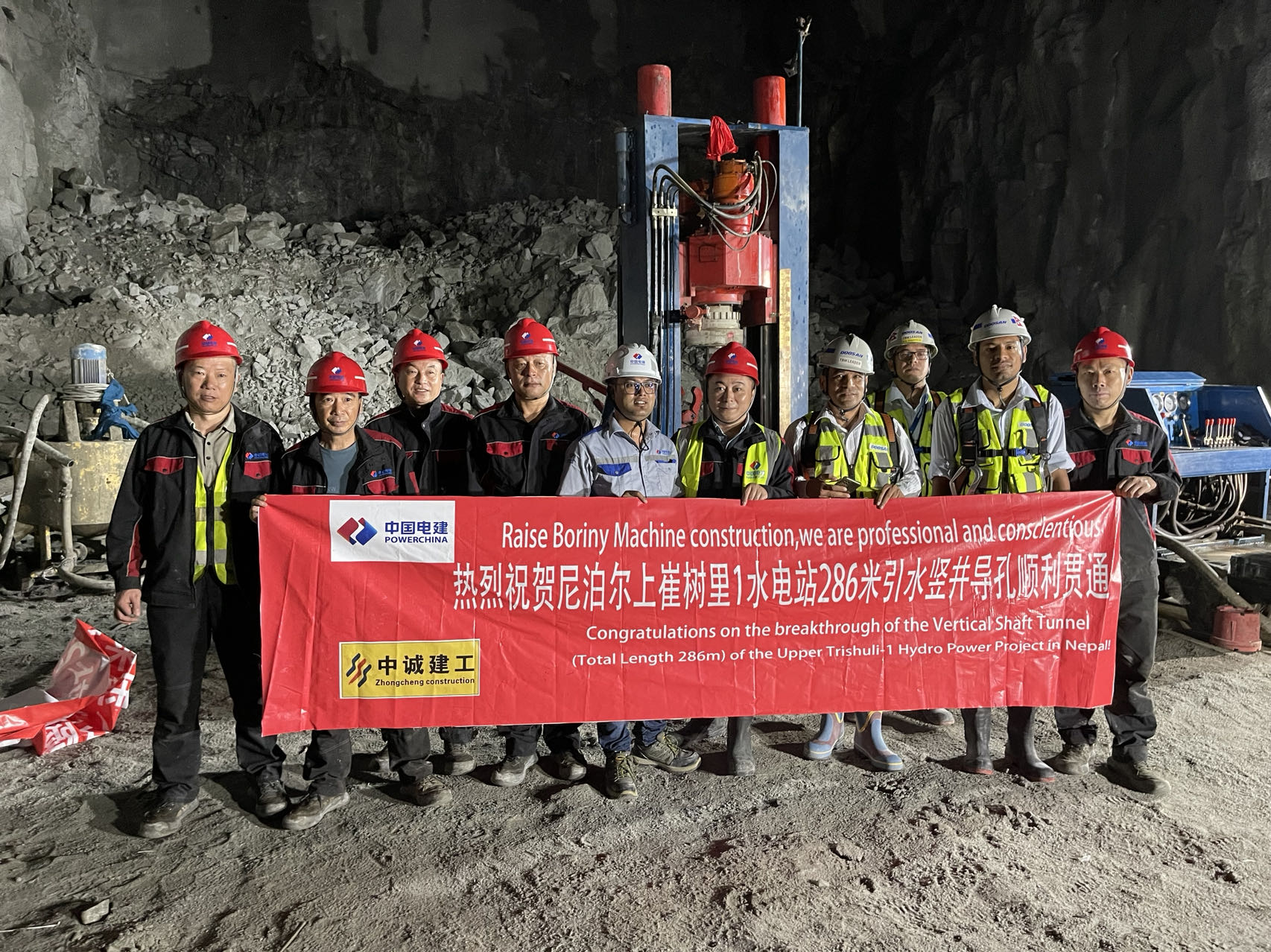

反井钻机二队2024年8月14日消息,我公司承担施工任务的上崔树里1水电站最后一条竖井(调压竖井)顺利完成扩孔,标志着该电站反井钻机施工任务正式完成,最终以提前39天完成合同工程施工任务。这一施工成果令尼泊尔工程届为之震动,业主、总包方、监理以及尼泊尔工程同业者对我公司的施工水平和服务能力纷纷表示肯定和赞赏。

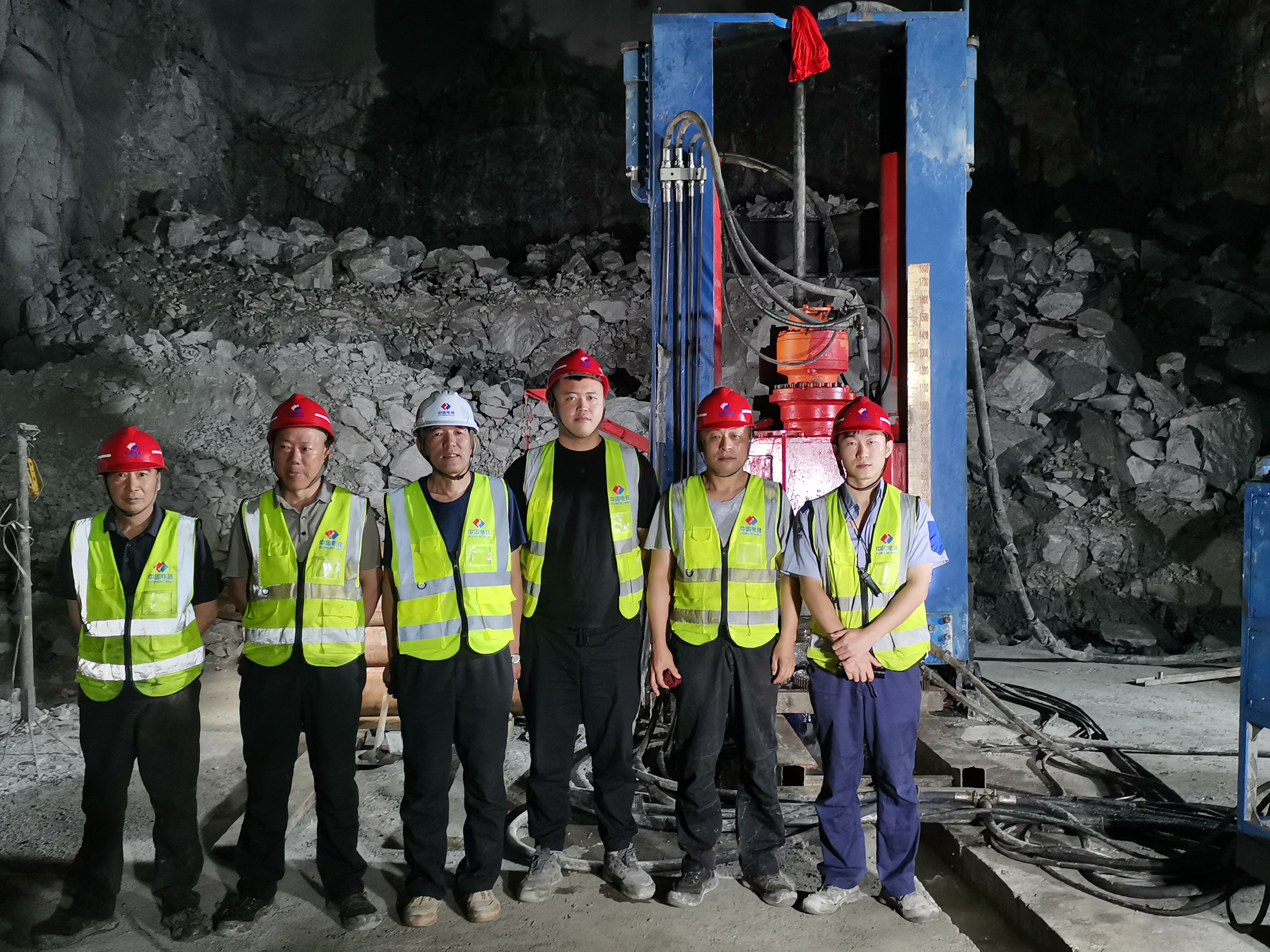

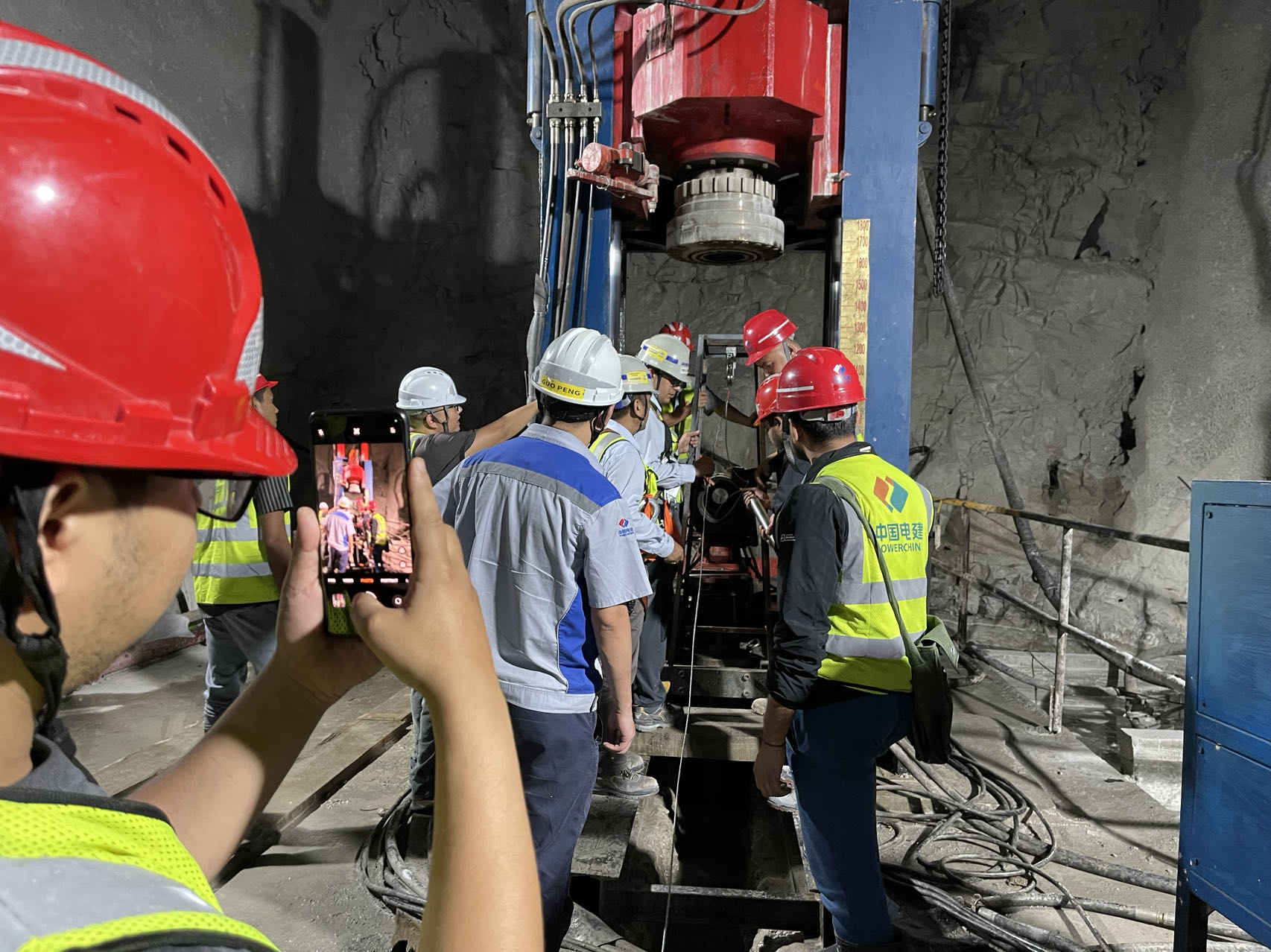

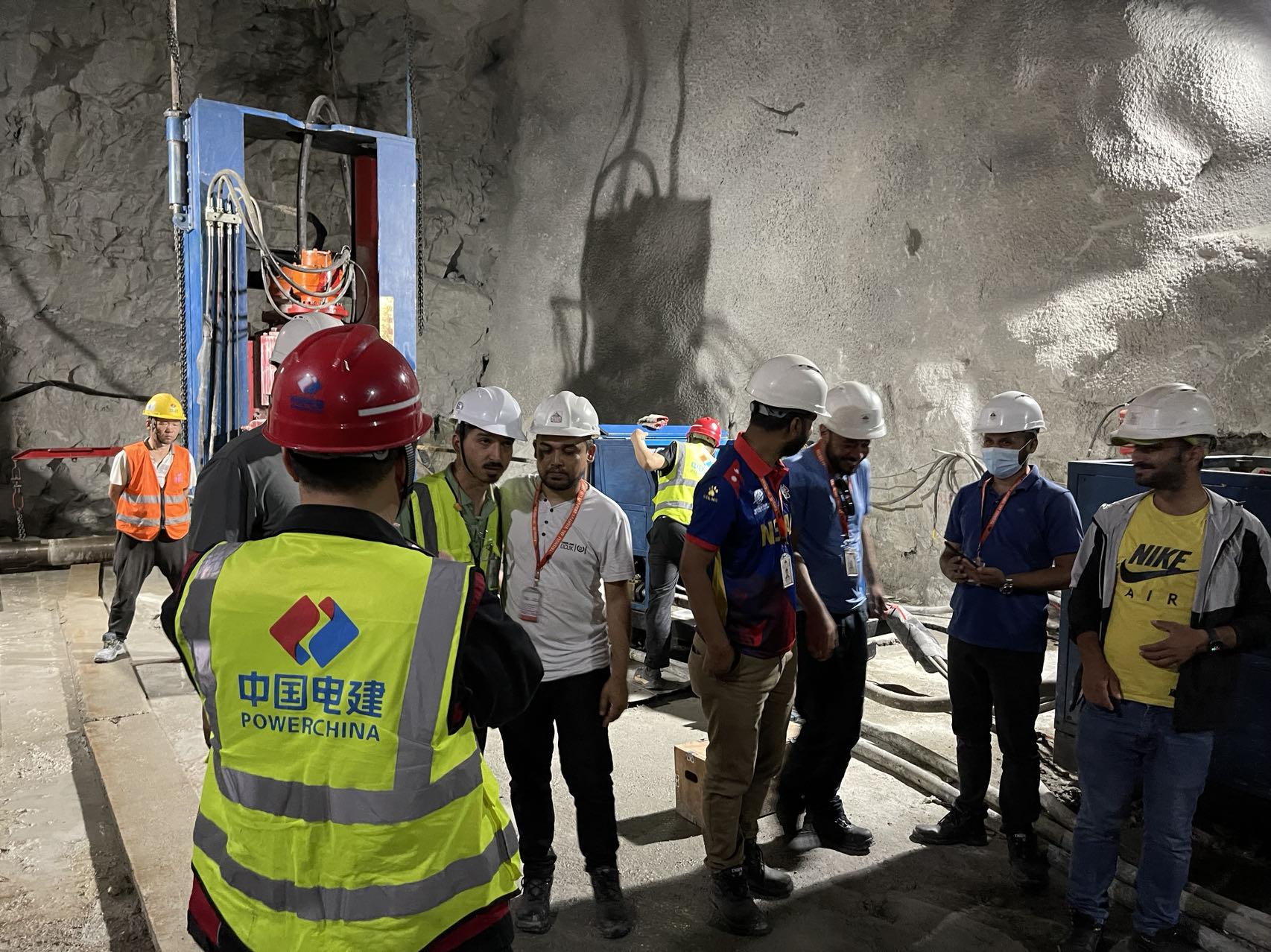

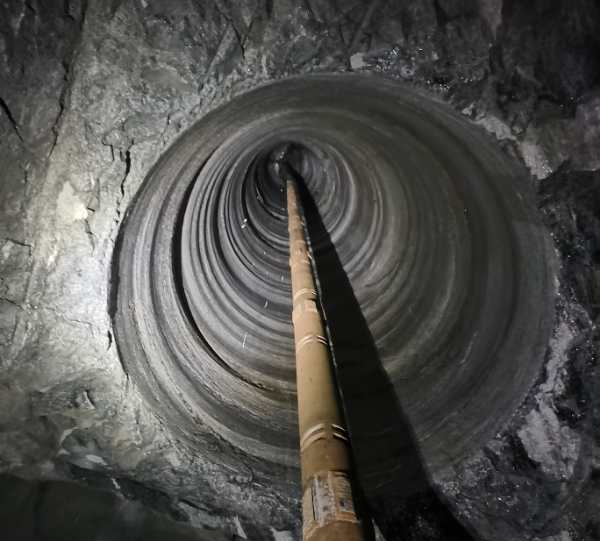

2024年4月29日引水竖井正式开钻,6月8日导孔贯通,7月8日完成扩孔施工,成井深度约290m,成井直径2.4m。导孔施工期间,由于工程地质差,水文地质复杂,岩石变化频繁无规律,时常出现导孔不返水、不返渣情况,在采用多次循环灌浆、反复扫孔后,我司现场技术工程师和经验丰富的操作技师会同项目部相关领导及工程部,质量部工程师多次研究讨论后,采用“盲打”的创新方法继续钻进。在连续18米“盲打”后实现穿越了“不返水,不返渣”复杂地质带,而后在具有丰富实践经验钻机操作技师正确、及时、科学、有效的现场处置措施下,最终实现了290米导孔的顺利贯通。该竖井扩孔平均进尺12.8m/天,最高进尺18m/天,这一扩孔速度令国外工程界友人惊叹不已,并多次到工程现场参观交流。

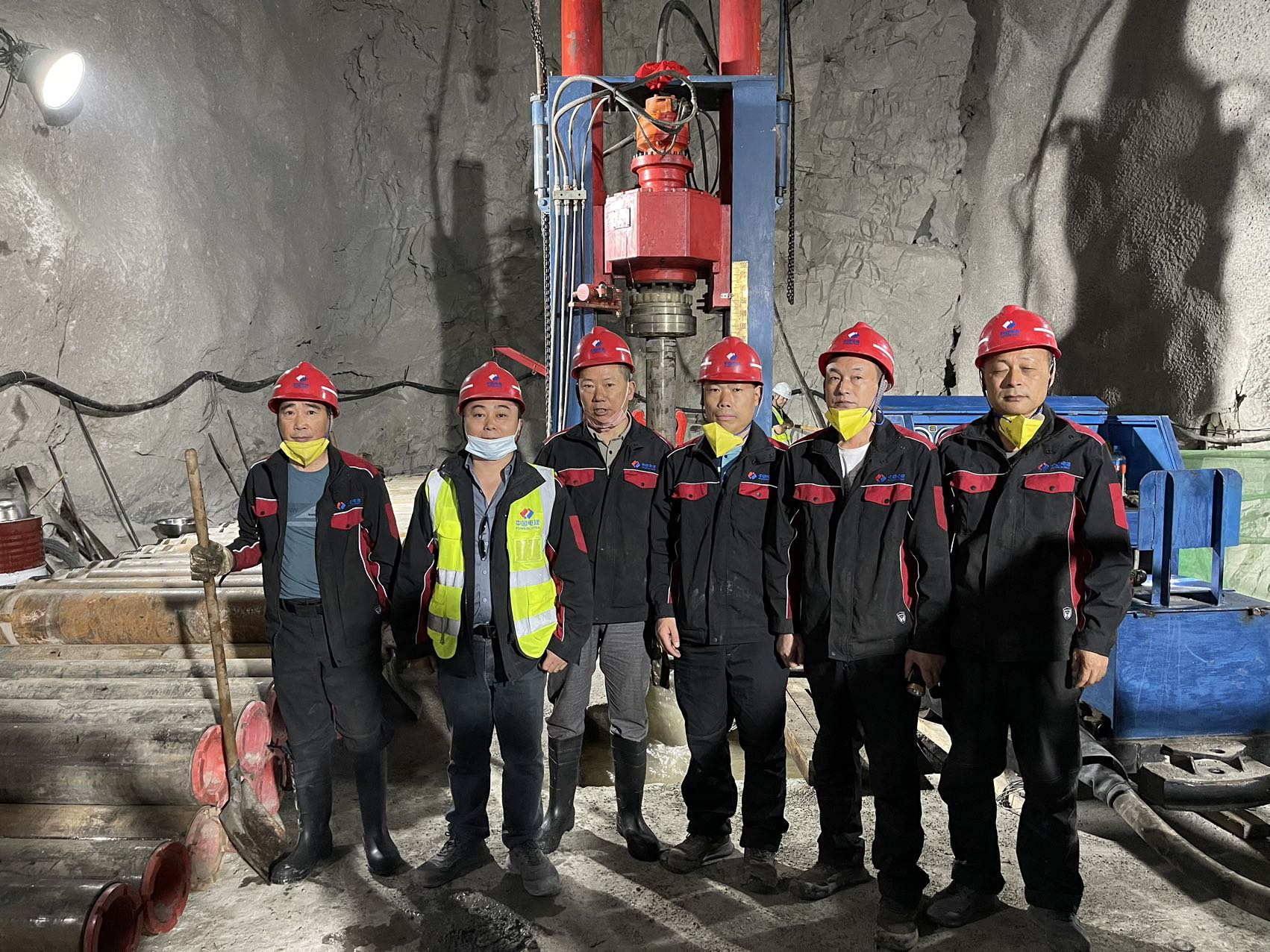

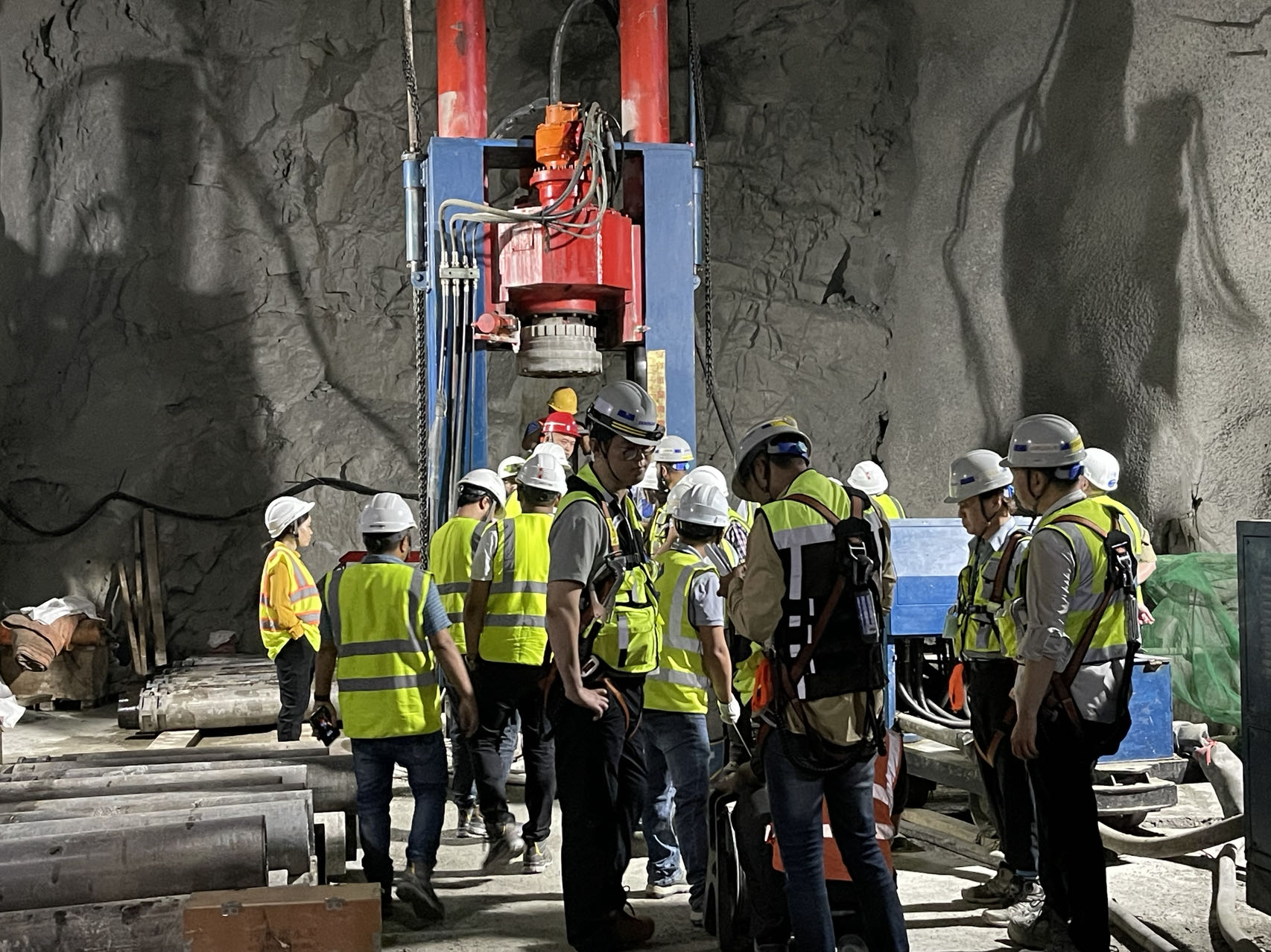

2024年7月21日调压竖井正式开钻,2023年8月14日扩孔完成,成井深度约55m,成井直径2.4m。扩孔施工期间,由于围岩完整性极差,频繁有大石块掉落,最大块径高达100cm,重量超500Kg,扩孔施工困难重重,且存在较大的安全风险。我公司现场人员充分发扬“不怕苦、不怕累、不怕脏”的优良作风,集中精力,精准操作,反复放杆、提干、清渣十余次,排除落石卡钻风险,最终安全、高效的完成了扩孔施工。施工服务能力再次赢得了工程参加各方的认可和称赞。
本项目自进场以来,我公司员工在中国电建项目部的英明领导下,与参建队伍精诚配合,通力合作,以饱满的信心和高度的责任感,顺利完成了各项施工任务,并实现了优良的施工质量和安全品质。公司员工秉承“忠诚、团结、求实、卓越”的企业精神,乘势而上、科学施工,以最快的进度、最优的质量、最佳的服务,为工程建设贡献了“茂源”力量。
